Autostrăzile Iașului, la mâna judecătorilor!

Autostrăzile Iașului, la mâna judecătorilor!

* sectorul ieșean al Autostrăzii Unirii e contestată din toate părțile, cu amânări prelungite ale soluțiilor în instanță, iar A7 a fost lovită, la Pașcani, de un litigiu * UMB accelerează, însă nodul turbion rămâne sub semnul întrebării * și finanțarea complică ecuația: calendarul A7 Bacău - Pașcani a fost mutat din trimestrul III 2026 în trimestrul III 2027 * cu toate acestea, există șanse reale ca tronsonul dintre Bacău și Gherăiești să fie deschis la finalul acestui an

Deși Autostrada Moldovei înaintează spectaculos spre nord, pentru Iași nu se aliniază încă planetele! Cei 77 de kilometri dintre Bacău și Pașcani sunt veriga care poate aduce A7 la porțile județului Iași și, mai ales, la viitorul nod turbion, cel cu Autostrada Unirii A8. Exact în apropierea Pașcaniului, unde cele două mari autostrăzi ale Moldovei ar trebui să se întâlnească, proiectul este lovit de un litigiu.

UMB a mutat masiv forțele pe A7

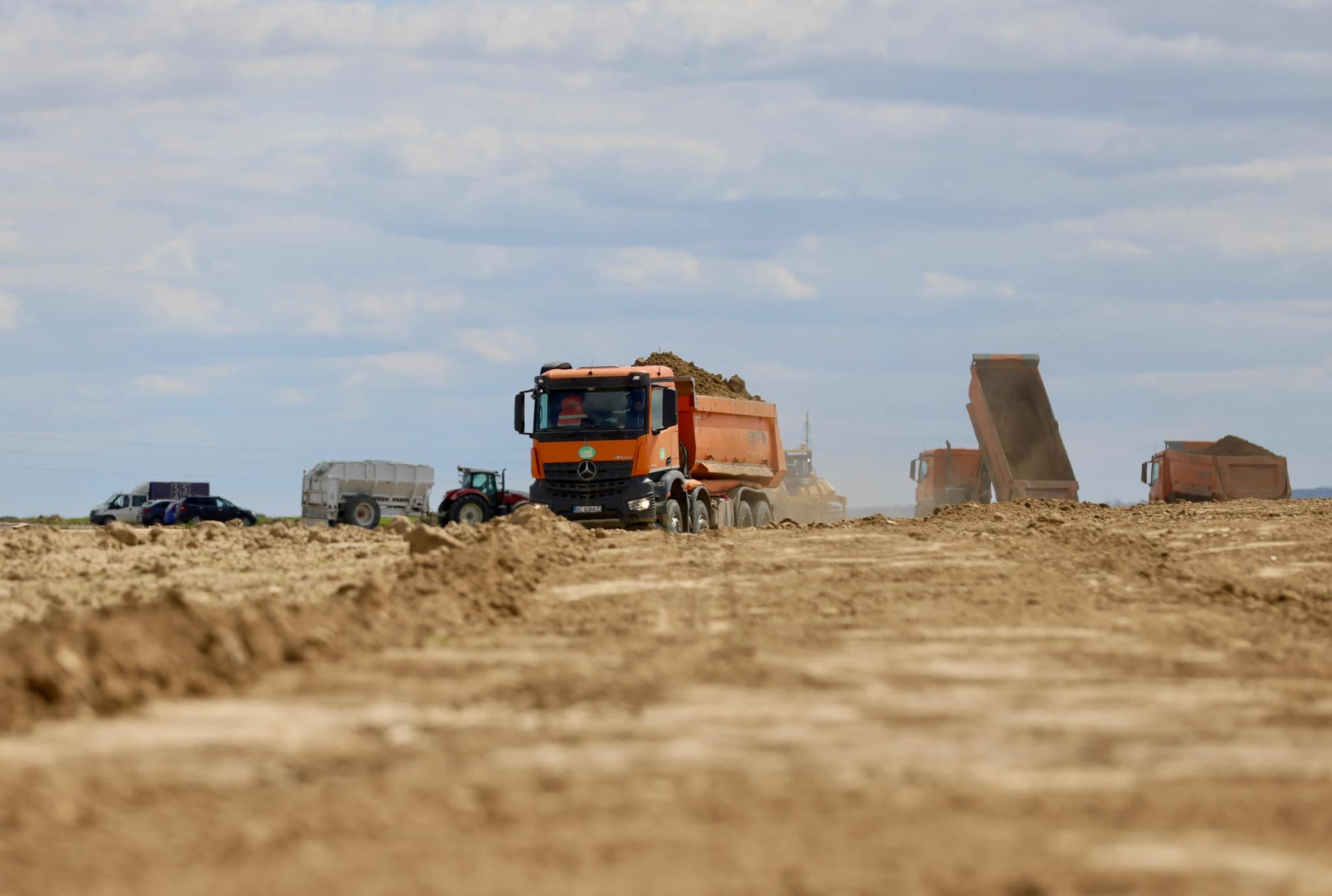

La o lună după deschiderea celor 47 de kilometri dintre Adjud și Bacău, UMB a mutat masiv forțele spre următorul sector. Pe lotul Săucești - Trifești, lung de 30,3 kilometri, progresul a trecut de 70%, iar imaginile din 29 septembrie de pe Viaductul Filipești arată o structură intrată în faza de finisaje: se așterne asfaltul și se montează parapetele, după finalizarea pilonilor, grinzilor și plăcii de suprabetonare.

În zonă se lucrează simultan la pasajul peste calea ferată și DN2 și la nodul rutier. Pe traseu, asfaltul a ajuns pe porțiuni importante inclusiv la stratul de uzură, iar în anumite zone au apărut deja marcajele. Practic, A7 începe să arate ca o autostradă gata de trafic.

Mobilizarea este impresionantă: aproximativ 5.500 de muncitori și peste 500 de utilaje lucrează pe Bacău - Pașcani. Și lotul Trifești - Gherăiești, de 18,99 kilometri, se apropie de 70%. Primele două loturi însumează aproape 49 de kilometri, iar menținerea ritmului actual ar putea aduce autostrada mult mai aproape de zona Roman–Săbăoani înainte de sfârșitul anului.

Un litigiu privind un cămin de bătrâni a ajuns la Înalta Curte de Casație și Justiție

Dar pentru Iași, adevărata problemă începe mai la nord. Pe lotul Mircești–Pașcani, de 28,09 kilometri, UMB lucrează inclusiv la viitorul complex rutier prin care A7 se va conecta cu A8, proiect esențial pentru legătura Moldovei cu Iașiul și apoi spre vestul țării. Numai că, în apropierea traseului, un litigiu privind un cămin de bătrâni a ajuns la Înalta Curte de Casație și Justiție.

Fundația „Sfinții Împărați Constantin și Elena – Lumina și Speranța Creștinilor” solicită includerea proprietății în lista imobilelor pentru despăgubiri și exproprierea căminului, susținând că amplasamentul este prea apropiat de traseul autostrăzii. În etapa anterioară, fundația a obținut câștig de cauză, iar instanța a dispus inclusiv anularea acordului de mediu pentru segmentul vizat. Decizia nu este definitivă, iar Înalta Curte a stabilit următorul termen pentru 27 noiembrie.

Pe teren, diferența este vizibilă. În timp ce spre sud asfaltul și marcajele se întind pe kilometri întregi, în zona problematică din apropierea Pașcaniului unele intervenții se limitează încă la curățarea terenului și îndepărtarea vegetației, iar în dreptul căminului lucrările nu au avansat.

Și finanțarea complică ecuația

Calendarul A7 Bacău - Pașcani a fost mutat din trimestrul III 2026 în trimestrul III 2027, fără ca acest termen să însemne automat că traficul până la Pașcani va fi deschis abia atunci. Lucrările pot avansa mai repede. În plus, cele trei contracte au fost semnate încă din 2023.

Problemele tehnice întâlnite în teren – terenuri cu umiditate excesivă, condiții geotehnice diferite față de estimări și utilități neprevăzute – au impus consolidări, investigații, relocări și exproprieri suplimentare.

Pentru Iași, imaginea este astfel una paradoxală: A7 se apropie cu viteză de județ, dar tocmai ultimii kilometri până la viitorul nod cu A8 rămân cei mai complicați.

Finanțarea celor 77 de kilometri Bacău–Pașcani continuă de la bugetul de stat după ieșirea din schema PNRR, iar UMB și-a crescut mobilizarea, inclusiv prin mutarea unor echipe de pe loturile deja deschise.

Autostrada vine, așadar, spre Iași. Dar termenele nu mai depind acum de constructor. UMB apasă accelerația. În instanță, însă, dosarul care poate influența ultimii kilometri încă nu are o soluție definitivă. Cum, de asemenea, nici soluția pentru sectorul ieșean al Autostrăzii Unirii A8 nu a fost găsită, încă, de judecători!

Daniel BACIU
